Point d’avancement sur le déploiement

Les entreprises chargées du déploiement pour le compte du Syndicat Essonne numérique éprouvent de grandes difficultés à transmettre les données techniques de fin de travaux nécessaires pour engager le processus de commercialisation. Cela ralentit le lancement de la commercialisation malgré le bon rythme du déploiement sur le terrain.

Un plan d’action a été mis en place afin de régler ces problèmes d’interface de transmission de données. Cependant la priorité est d’assurer la qualité des livrables afin de limiter les problématiques d’exploitation.

Point d’avancement par jalon :

JALON 1 :

  • Couverture des communes entre 85% et 100%.
  • Commercialisation lancée avec un très bon démarrage : 4 715 commandes sur 28 000 foyers éligibles soit un taux de pénétration de 16,6%.
  • Le taux d’échec raccordement sur le réseauEnsemble de matériels, y compris les canalisations, géré par un ou des opérateur(s)/distributeur(s) en amont du point de livraison permettant la distribution d’énergie électrique ou des services de communication.... est inférieur au taux national ce qui est un élément positif. Cependant avec le début des commercialisations et la forte souscription d’offres au démarrage, il est constaté des difficultés pour résoudre les situations d’échec raccordement dans des délais convenables. Ce sujet est prioritaire dans le plan du Syndicat et de l’exploitant.
  • Sur le jalon 1, les complétudes de déploiement sont en cours pour permettre une couverture à plus de 95% des communes. Le jalon 1 concerne 89 zones et nous recevons chaque semaine 3 à 4 complétudes de zone qui sont ensuite contrôlées et validées. Le prestataire n’est pas en mesure de nous communiquer une date précise de livraison. A ce stade il n’est donc pas possible de communiquer de délai précis. L’objectif est tout de même une ouverture commerciale pour la fin d’année/début 2021 des complétudes de zone. Enfin, les 5 derniers % sont réalisés en étudiant les cas par cas pour atteindre une couverture à 100%.

JALON 2 :

  • Les études d’avant-projet sont terminées.
  • Le déploiement est finalisé à plus de 97% et les recettes terrains sont en cours de finalisation pour vérifier de la qualité du réseauEnsemble de matériels, y compris les canalisations, géré par un ou des opérateur(s)/distributeur(s) en amont du point de livraison permettant la distribution d’énergie électrique ou des services de communication.....
  • Les DOE dossier d’ouvrage exécuté sont en cours de réception (42/74) cependant ils nécessitent des v2 ou des v3 suite aux analyses du Syndicat.
  • Tous les DOE du J2 seront réceptionnés en v1 d’ici fin octobre et des versions finales d’ici la fin d’année permettant le lancement de la commercialisation.

JALON 3 :

  • Les études d’avant-projet sont terminées.
  • Pose des armoires de rue terminée.
  • Les travaux de déploiement avance rapidement et sont à plus de 85%.
  • Les recettes terrains sont en cours (32/70)

JALON 4 :

  • Les études d’avant-projet sont terminées,
  • Fin septembre / Octobre 2020, les opérations de déploiement seront lancées : pose des armoires de rue, déploiement des câbles. Le déploiement sera principalement réalisé sur l’année 2020.



La dernière étape, le raccordement :

Lors de la construction du réseau assurée par Essonne Numérique, la fibre optique est installée jusqu’à un boitier de terminaison proche des logements/entreprises, dans la rue pour les pavillons ou dans les parties communes pour les immeubles. Ce boitier est appelé PBO (point de branchement optique) et permet le regroupement de 5 à 10 logements. Le dernier câble à installer, allant de ce boitier « PBO » jusqu’à la prise optique de la box internet est appelé : le raccordement final. Plus d’info sur le raccordement ici : http://essonnenumerique.com/comment-se-passe-le-raccordement-fibre-optique/

En cas de problématique lors du raccordement, c’est l’opérateurExploitant de réseau de communications électroniques ouvert au public ou fournisseur de service de communications électroniques au public, déclaré conformément à l’article L. 33-1 du CPCE.... qui assure en direct avec l’exploitant pour la reprise du réseauEnsemble de matériels, y compris les canalisations, géré par un ou des opérateur(s)/distributeur(s) en amont du point de livraison permettant la distribution d’énergie électrique ou des services de communication.... afin de reprogrammer l’intervention. L’opérateurExploitant de réseau de communications électroniques ouvert au public ou fournisseur de service de communications électroniques au public, déclaré conformément à l’article L. 33-1 du CPCE.... est votre interlocuteur direct et doit interagir avec l’exploitant pour vous apporter des éléments de réponse à votre situation.

Si vous constatez sur les tests d’éligibilité une anomalie dans le nommage des adresses, je vous invite à les remonter à l’adresse suivante : gp-enthd@covage.com en me mettant en copie essonnenumerique@cd-essonne.fr afin que la correction soit prise en compte.



Opérateurs disponibles sur le réseauEnsemble de matériels, y compris les canalisations, géré par un ou des opérateur(s)/distributeur(s) en amont du point de livraison permettant la distribution d’énergie électrique ou des services de communication....

Essonne Numérique déploie un réseauEnsemble de matériels, y compris les canalisations, géré par un ou des opérateur(s)/distributeur(s) en amont du point de livraison permettant la distribution d’énergie électrique ou des services de communication.... fibre optique grand public « FttH » et un réseauEnsemble de matériels, y compris les canalisations, géré par un ou des opérateur(s)/distributeur(s) en amont du point de livraison permettant la distribution d’énergie électrique ou des services de communication.... fibre optique entreprise « FttE ». La distinction entre les 2 réseaux FttHFibre déployée jusqu’à l’abonné. et FttEOffres destinées aux entreprises, établies en s’appuyant sur la partie mutualisée d’un réseau FttH, avec des dispositions techniques et organisationnelles particulières permettant d’assurer de la qualité de service (fibre dédiée entre le NRO et le PM, sécurisation des brassages, garanties  de  temps  de  rétablissement  ou  d’intervention…).... permettent de proposer des garanties différentes à des prix différents.

Sur notre réseau fibre grand public FttH, les opérateurs disponibles sont : ARIANECOMCABLECORIOLISK-NETNORDNETORANGEOZONESOSHVITIS.

Sur notre réseauEnsemble de matériels, y compris les canalisations, géré par un ou des opérateur(s)/distributeur(s) en amont du point de livraison permettant la distribution d’énergie électrique ou des services de communication.... fibre entreprise FttEOffres destinées aux entreprises, établies en s’appuyant sur la partie mutualisée d’un réseau FttH, avec des dispositions techniques et organisationnelles particulières permettant d’assurer de la qualité de service (fibre dédiée entre le NRO et le PM, sécurisation des brassages, garanties  de  temps  de  rétablissement  ou  d’intervention…)...., les opérateurs disponibles sont nombreux. Les opérateurs suivants ont déjà des clients sur notre réseauEnsemble de matériels, y compris les canalisations, géré par un ou des opérateur(s)/distributeur(s) en amont du point de livraison permettant la distribution d’énergie électrique ou des services de communication.... : ADISTA APPLIWAVE BOUYGUES TELECOM CODEPI COLT TECHNOLOGIE SERVICES CORIOLIS INIT SYS ALPHALINK MEDIACTIVE MUONA SAS OPENIP PARITEL PROJET3 LINKT UNYC VOIP TELECOM.



Avancement du déploiement par intercommunalité :

Intercommunalité Nombre de prises fibres optiques Avancement travaux terrain  Travaux de génie civil à réaliser (en ml)  Travaux de génie civil réalisé (en ml)  Câble souterrain à tirer (en km)  Câble souterrain tiré (en km)  Câble en aérien à tirer (en km)  Câble en aérien tiré (en km)
CA de l’Étampois Sud-Essonne 17202
JALON1 3346 98%  3 263 3 262                  89                  87                  56                  55
JALON2 5569 94% 7 685 7 685                116                110                  62                  57
JALON3 4261 87%  2 567 1 314                  48                  43                  61                  51
JALON4 4026                   –                   –                   –                   –                   –                   –
CC des 2 Vallées 10715
JALON1 3022 94% 2 231 2 229                  45                  41                  40                  39
JALON2 3060 95% 9 269 8 278                  62                  59                  14                  13
JALON3 3115 90%  1 727 1 692                  50                  44                  18                  17
JALON4 1518                   –                   –                   –                   –                   –                   –
CC du Pays de Limours 14659
JALON1 3879 89%  936 936                  74                  68                  34                  28
JALON2 3992 95% 957 938                  66                  64                  27                  25
JALON3 4254 75% 725   653                  59                  46                  24                  17
JALON4 2534                   –                   –                   –                   –                   –                   –
CC du Val d’Essonne 30393
JALON1 9689 97% 3 779  3 616                125                121                    9                    9
JALON2 7558 97%  1 728 1 721                106                102                  33                  32
JALON3 6284 57% 2 450 2 096                107                  61                  27                  16
JALON4 6862                   –                   –                   –                   –                   –                   –
CC Entre Juine et Renarde 14895
JALON1 4301 100% 1 269  1 269                  59                  59                  26                  26
JALON2 3209 100% 1 791 1 791                  45                  45                  30                  30
JALON3 2746 58% 1 023 958                  55                  33                  17                    9
JALON4 4639                   –                   –                   –                   –                   –                   –
CC Le Dourdannais en Hurepoix 15941
JALON1 7129 100% 1 102 1 102                  76                  76                  21                  21
JALON2 3234 98% 541 541                  42                  40                  45                  45
JALON3 3781 91%  291  205                  31                  30                  42                  37
JALON4 1797                   –                   –                   –                   –                   –                   –
Cœur d’Essonne Agglomération 23430
JALON1 7275 100% 1 575 1 575                  71                  71                  50                  50
JALON2 5918 100% 1 129 1 129                  66                  66                  40                  40
JALON3 7567 80% 2 073 2 072                102                  94                  45                  24
JALON4 2670                   –                   –                   –                   –                   –                   –



90 pensées sur “Point d’avancement sur le déploiement

  • 10 septembre 2020 à 23 h 18 min
    Permalink

    Bonsoir merci pour les news pouvez vous me dire pour FER 003 quand la fibre sera commercialisé svp.

    Répondre
    • 14 septembre 2020 à 12 h 01 min
      Permalink

      Bonjour,

      FER 003 est en jalon 3, merci de vous référer à la carte en ligne : Jalon 3 – entre janvier et avril 2021
      Dès que le gel de 3 mois sera lancé il sera communiqué une date précise durant cette période.

      Répondre
      • 14 septembre 2020 à 12 h 46 min
        Permalink

        Bonjour Fer 003 c est jalon 2 Ballancoury sur essonne alors ne me raconter pas de bêtises ou revoyer vos copies avec ses infos c est sur nous sommes pas prêt d avancer et da voir des infos fiables

        Répondre
        • 14 septembre 2020 à 16 h 15 min
          Permalink

          Bonjour,

          Effectivement c’est bien du jalon 2 comme tout ballancourt, j’ai confondu avec FER_013.
          Malgré l’erreur, vous pourriez être plus aimable.

          Ballancourt est découpée en 8 zones de déploiement, les armoires de rue de ces zones, point de départ du déploiement ont été posées. Les 700 mètres de génie civil complémentaires aux infrastructures existantes ont aussi été réalisés.
          Le déploiement concerne 47 km de câbles en fibre optique en souterrain dont 44 km ont été déployés. Sur les 14,6 km de câbles en fibre optique aérien, 14,5 ont été déployés, il ne reste plus qu’une artère de 100 mètres à finaliser.

          Le déploiement de la commune a donc très bien avancé et permettra d’avoir un taux de couverture de plus de 90%.
          Les vérifications techniques du réseau ont été assurée en mai et juin de cette année afin d’être garant de la qualité des travaux entrepris.

          Le Syndicat Essonne Numérique est en attente des DOE, dossier d’ouvrage exécuté (note du réseau comprenant l’ensemble des plans) du réseau pour permettre son transfert à l’exploitant qui assurera la commercialisation.
          Sur les 8 zones de déploiement, 5 DOE ont été présentés et Essonne Numérique a exigé des corrections dont FER_003.

          Il est prévu de réceptionner les DOE valable de ces 8 zones entre mi-septembre et fin octobre après plusieurs vérification par Essonne Numérique pour garantir un réseau qui pourra perdurer dans le temps.
          Le prestataire n’est pas en mesure de nous communiquer de date précise de livraison de livraison car la production des DOE est la dernière étape et la plus complexe or le jalon 2 concerne 79 DOE et Essonne Numérique reçoit chaque semaine 4 à 8 DOE.

          A ce stade il n’est pas possible de communiquer de date précise, surement mois de janvier ou février.
          Dès qu’un DOE est validé, il est transmis au délégataire pour lancement du délai de gel de 3 mois avant lancement de la commercialisation conformément aux exigences de l’ARCEP. Dès lors il sera possible d’afficher une date d’ouverture commerciale et les administrés pourront souscrire à des offres fibre auprès des opérateurs.

          Répondre
          • 14 septembre 2020 à 16 h 38 min
            Permalink

            Re désolé pour l amabilité mais honnêtement il y a un ras le bol car c est toujours repoussé les dates ne sont jamais correcte et pour le bien professionnel cela me pose un gros soucis la vous me dites plus sur janvier février mais la date c est entre octobre et février c est large quand meme mais bon on va attendre

            Cordialement

          • 14 septembre 2020 à 17 h 54 min
            Permalink

            Re-bonjour,

            C’est effectivement large car le J2 c’est 79 zones et le prestataire ne communique pas zone par zone mais un délai de livraison de 4 à 6 mois pour le jalon, sans compter les multiples reprises. De plus,, vous pourriez encore plus patienter si vous êtes en complétude !

            Il aurait été plus simple d’annoncer « fin 2022 pour tous » et comme ça aucun risque, aucun décalage, aucun retard… Les éléments communiqués se basent sur les calendriers des entreprises qui je vous assure espère tenir les prévisions car à chaque retard ce sont des pénalités in fine. Mais notre priorité est d’assurer techniquement et économiquement le réseau parfois effectivement au détriment du calendrier.

            Concernant les professionnels, la fibre est déjà disponible partout en Essonne déployée par des opérateurs privés, après les tarifs sont en conséquence ! A titre d’exemple les sites départementaux sur Ballancourt ont la fibre optique avec un opérateur privé.

            Les opérateurs privés n’ont pas voulu investir dans le déploiement grand public sur Ballancourt, sans l’investissement des élus et le travail d’Essonne Numérique il n’y aurait pas eu de fibre optique. Grace au déploiement FttH grand public, un réseau entreprise FttE est déployé ce qui permettra de proposer des tarifs à prix bas. Il faut donc voir le côté positif du projet aussi, sans l’action publique il n’y aurait pas eu de fibre.

            Enfin le territoire sud de l’Essonne a beaucoup d’atouts et personnellement je considère qu’il est préférable d’y vivre et de patienter pour avoir la fibre optique que de vivre ailleurs. De même, je vous invite à voir comment ça se passe sur Seine-et-Marne Numérique, Eure-et-Loir Numérique, Loiret Numérique, Val d’Oise Numérique et bien d’autres pour juger de l’efficacité d’Essonne Numérique.

  • 11 septembre 2020 à 0 h 44 min
    Permalink

    Bonjour M Ballereau,

    Sur CHE_019 et CHE_005, des équipements BOUYGUES et SFR ont été récemment observés dans les armoires et, pour ce dernier, des abonnés raccordés.

    Confirmez-vous l’arrivée de ces 2 FAI (il y a quelques mois vous annonciez pour cet été 2 OCEN sur les 3 restants) ?

    Merci par avance

    Répondre
    • 11 septembre 2020 à 17 h 21 min
      Permalink

      Bonsoir des
      Infos que j’ai pu obtenir , bougies et sfr devrait arriver d’ici à la fin d’année.
      Free ne devrait pas être présent avant 2021 .
      Cordialement

      Répondre
      • 13 septembre 2020 à 22 h 34 min
        Permalink

        Bonjour,

        D’où tenez vous les informations concernant l’arrivé de FREE ?

        Répondre
    • 14 septembre 2020 à 12 h 00 min
      Permalink

      Bonjour,

      Il est effectivement constaté que ces opérateurs installent leurs équipements sur le réseau.
      Cependant il n’y a aucune date de lancement communiquée par les opérateurs.

      Donc techniquement ils peuvent venir, stratégiquement c’est à eux de décider et de communiquer.
      Ils peuvent aussi venir sur certaines zones rapidement et plus tard sur d’autres.

      Essonne Numérique ne peut communiquer officiellement sur ce sujet car cela dépend des opérateurs et de leur choix d’annoncer. Il est tout de même logique d’estimer que les opérateurs devraient arriver d’ici moins de 6 mois. Il est à noter que le confinement a aussi ralenti leur lancement.

      Répondre
  • 11 septembre 2020 à 10 h 49 min
    Permalink

    Bonjour,

    Quand allons nous encore attendre l’arrivée de free , ça devient pénible des retard des retards toujours des retards pour l’arriver de la fibre et des explications bidons qui nous avance à rien et l’adsl qui ne fonctionne pas par moment , qui cause de gros problème pour travailler…

    Répondre
    • 14 septembre 2020 à 12 h 14 min
      Permalink

      Bonjour,

      Je suis désolé que les délais ne vous plaisent pas, il est fait le maximum pour réussir le projet au plus vite. Cependant la priorité est donnée à la qualité du réseau, nos contrôles s’améliorent et notre objectif est de minimiser au maximum les difficultés en exploitation.

      Ces exigences ne sont aucunement « bidons ». De plus la situation Covid impliquant le confinement et des consignes de sécurité strictes est aussi loin d’être bidon !

      Concernant l’arrivée de Free ça n’a rien à voir avec l’avancement du projet, c’est à l’opérateur de décider. Les autres opérateurs viennent sur notre réseau suivant les conditions tarifaires proposées. Je vous invite donc à vous renseigner.

      Répondre
  • 12 septembre 2020 à 18 h 11 min
    Permalink

    Bonjour,

    Auriez vous une approximation pour bruyère le Châtel. Nous devions avoir la commercialisation en juin 2020. Avant le confinement bien sûr.

    Merci par avance

    Cordialement

    Répondre
    • 14 septembre 2020 à 12 h 26 min
      Permalink

      Bonjour,

      Les DOE en V1 sont réceptionnés.
      Le gel de 3 mois n’est pas encore lancé donc ouverture commerciale prévue entre janvier et février 2021.

      Répondre
  • 13 septembre 2020 à 8 h 04 min
    Permalink

    Bonjour,

    Avez vous dés info sur le déploiement de la rue des myrtilles à Mennecy svp ?

    En en effet une partie de la rue des mûres est éligible sur le même CHE027 que nous et nous ne le sommes toujours pas. Savez vous pourquoi ?

    Merci d’avance

    Répondre
    • 14 septembre 2020 à 12 h 27 min
      Permalink

      Bonjour,

      Ily a eu des blocages rue des mures et cela a impacté la rue des myrtilles,
      Les travaux sont finalisés, nous attendons le DOE.

      Sur le jalon 1, les complétudes de déploiement sont en cours pour permettre une couverture à plus de 95% des communes. Le jalon 1 concerne 89 zones et nous recevons chaque semaine 3 à 4 complétudes de zone qui sont ensuite contrôlées et validées. Le prestataire n’est pas en mesure de nous communiquer une date précise de livraison. A ce stade il n’est donc pas possible de communiquer de délai précis. L’objectif est tout de même une ouverture commerciale pour la fin d’année/début 2021 des complétudes de zone. Enfin, les 5 derniers % sont réalisés en étudiant les cas par cas pour atteindre une couverture à 100%.

      Répondre
  • 14 septembre 2020 à 8 h 37 min
    Permalink

    Re bonjour, en fait j’ai regardé la carte qui a été mise a jour… Bruyères le chatel est passé de juin 2020 a « entre septembre et décembre 2020, et la « entre octobre 2020 et février 2021 » …..J’ai du mal a comprendre ce qu’il se passe sachant que nous avons 100% de fibre posé. Pourriez vous me rassurer ? les délais ne cessent de rallonger.. 🙁
    Cordialement,

    Répondre
  • 14 septembre 2020 à 8 h 46 min
    Permalink

    Bonjour nous avons eu le même souci la fibre devait être disponible fin mars et n’est disponible que depuis une semaine il s’agit en fait de problème de transmission de documents de fin de travaux et de fin de gel commercial les délais sont la plupart rallonger d’eau minimum six mois si ça peut vous aider cordialement

    Répondre
  • 14 septembre 2020 à 14 h 23 min
    Permalink

    Bonjour mr ballereau,

    Pouvez vous me dire à quel NRO valpuiseau PUI005 est raccorder? C’est bien la bas que les opérateurs place leur matériel pour desservir les abonnés? Merci par avance et merci pour votre travail d’information.

    Répondre
    • 14 septembre 2020 à 16 h 17 min
      Permalink

      Bonjour,

      Il est raccordé au NRO PUI.
      Les opérateurs positionnent leurs équipements dans les armoires SRO et ou dans les NRO.
      Tout dépend de leur stratégie.

      Répondre
  • 14 septembre 2020 à 16 h 39 min
    Permalink

    Bonjour Monsieur,

    Sur l’actualisation de la carte (et donc chez les opérateurs), je vois bien les numéros 2,4 et 8 rue des Molières à Gometz-la-Ville (91400). Cependant je ne vois toujours pas le 6. Savez-vous pourquoi ?

    Merci beaucoup d’avance,
    Bien cordialement,

    Guillaume

    Répondre
    • 14 septembre 2020 à 17 h 40 min
      Permalink

      Bonjour,

      Le n°6 rue des Molières doit être un bâtiment commun avec le 8 rue Molières ?
      Si c’est bien le cas alors les travaux ont été réalisés et les boitiers sont disposés en partie commune.

      Cependant il y a une erreur de référencement dans la base car les logements du n°6 ont été intégrés au n°8..
      Si c’est bien le cas alors pourriez-vous remonter cette anomalie à gp-enthd@covage.com en me mettant en copie essonnenumerique@cd-essonne.fr afin que la correction soit prise en compte ?

      Je ferai en parallèle la demande de correction après votre confirmation.

      Répondre
      • 14 septembre 2020 à 22 h 11 min
        Permalink

        Bonsoir,

        J’ai envoyé un mail comme recommandé, car en effet le 6 n’a rien à voir avec le 8.
        Je vous remercie pour votre aide,

        Bien cordialement,

        Guillaume

        Répondre
  • 15 septembre 2020 à 6 h 04 min
    Permalink

    Bonjour Mr Ballereau et merci pour vos retours car ça ne doit pas être facile tous les jours… La pression semble dingue !

    Quoiqu’il en soit, j’apporte ma petite question personnelle au sujet et vous remercie de me faire un retour si vous le pouvez.

    Je suis censé être raccordé sur PUI_004 à Morigny-Champigny. Tout semble achevé depuis bien longtemps. Pourriez-vous me dire ce qu’il en sera de cette zone?

    Par ailleurs, question plus générale à laquelle je ne crois pas avoir lu de réponse. L’ouverture commerciale se fait-elle toujours SRO par SRO ou doit-on attendre que chaque jalon soit près (sur une commune ou plus largement sur l’ensemble du département) pour la lancer ?

    Merci encore!

    Répondre
    • 15 septembre 2020 à 11 h 11 min
      Permalink

      Bonjour,

      PUI_004 est en phase DOE, tout le tirage a été réalisé mais il reste quelques boites à poser dans des copropriétés qui seront en complétude.
      Nous sommes à la V3 du DOE et avons exigé une V4 pour des erreurs d’adresse. Le J3M avait été lancé juste avant le confinement donc ce sujet est réglé.

      L’ouverture commerciale se fait à la ZA SRO. A condition d’avoir réceptionné et intégré le réseau de transport.

      Répondre
      • 15 septembre 2020 à 17 h 14 min
        Permalink

        Merci beaucoup Mr Ballereau.
        Du coup, selon vous, vous imaginez une ouverture commerciale pour quelle date sur PUI_004 selon votre expérience ?

        Répondre
        • 16 septembre 2020 à 10 h 43 min
          Permalink

          Bonjour,

          Le prestataire prend en moyenne 2 semaines pour corriger et relivrer. Sachant qu’en parallèle il leur reste beaucoup de DOE v1 à livrer sur le J2 ainsi que les DOE transport J2 et les DOE complétude J1, donc tout est prioritaire.

          En espérant que sur PUI_004 ce soit la dernière version, le DOE sera intégré mi-octobre. Lancement commercial chez les opérateurs début novembre.

          Répondre
  • 15 septembre 2020 à 10 h 20 min
    Permalink

    Bonjour,
    Avant tout, merci de répondre à toutes nos questions. Nous ne sommes des fois pas tres aimables mais vous devez comprendre notre impatience. 🙂
    j’aurais moi aussi une question. pouvez vous me dire l’état d’avancement de la rue Raymond Penot à Boutervilliers?
    En effet une partie de la rue est fibrée en aérien et l’autre rien. il n’y a pas possibilité de passage de câble en souterrain à moins d’effectuer des travaux de voirie.
    Merci par avance.

    Répondre
    • 15 septembre 2020 à 11 h 33 min
      Permalink

      Bonjour,

      Le DOE de la zone CHA_005 n’a pas encore été réceptionné, Essonne Numérique n’a donc pas de détail à la rue.
      A date, la zone CHA_005 n’a été entièrement déployé : 15/16km en souterrain et 6,4/7,8km en aérien.
      La seconde partie de la rue sera probablement déployée en complétude car si elle n’a pas été déployé c’est potentiellement à cause d’une problématique poteau (poteau abimé, élagage nécessaire, surcharge de câble, renforcement nécessaire, etc.)

      Répondre
  • 15 septembre 2020 à 11 h 41 min
    Permalink

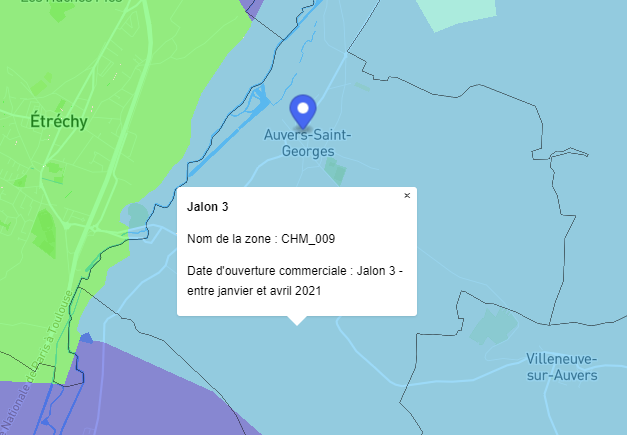

    Bonjour,

    La ville d’AUVERS SAINT GEORGES devait être raccordée avant la fin de l’année 2020. La carte étant difficile à lire, pouvez vous m’indiquer une date approximative de début de commercialisation de la fibre dans cette communauté.

    Merci par avance !

    Répondre
    • 15 septembre 2020 à 13 h 51 min
      Permalink

      Bonjour,

      Sur la carte, vous pouvez zoomer et cliquer sur les communes ce qui vous donne des éléments :

      Répondre
  • 15 septembre 2020 à 12 h 12 min
    Permalink

    Bonjour qu’en est il du hameau La Roncière à Fontenay les Briis ? On a vu la boite de raccordement dans la rue de Saint Mery mais Orange m’a répondu que je n’étais pas encore éligible alors que sur leur site je suis censé l’être, j’habite au 4 rue de Saint Mery.
    Enfin, je crois qu’il y a un problème sur la carte car il y a deux 4 rue de Saint Mery. Le 4 qui n’est pas dans la rue de saint mery mais dans le Chemin de la Fontaine et le 4a qui est le vrai 4 rue de saint Mery.

    Répondre
    • 15 septembre 2020 à 13 h 53 min
      Permalink

      Bonjour,

      Techniquement le réseau vous permet d’être éligible, oppérationnellement les anomalies d’adresse ne permettent pas de vous identifier.
      Soit vous faites une demande fibre sur le site d’Orange en indiquant le « 4a » soit comme précisé dans l’article Si vous constatez sur les tests d’éligibilité une anomalie dans le nommage des adresses, je vous invite à les remonter à l’adresse suivante : gp-enthd@covage.com en me mettant en copie essonnenumerique@cd-essonne.fr afin que la correction soit prise en compte. Attention la prise en compte de votre modification peut par contre prendre un certain délai.

      Répondre
  • 15 septembre 2020 à 14 h 27 min
    Permalink

    Bonjour,

    J’habite dans la commune de Saint Maurice Montcouronne, Jalon 1.
    Toute une partie de ma rue n’est pas indiquée, que ce soit en déploiement ou terminée.
    La rue est la rue de la Plaine (lien imgur, je ne je sais pas si je peux insérer une image)

    imgur.com/a/3ksKWSS
    Apparemment, il y a eu un problème dans un fourreau sous-terrain, mais j’aurais voulu savoir si une intervention était prévue pour régler ce problème.
    J’ai peur que comme la commune est entièrement terminée, la petite partie qui manque (où j’habite évidemment :’) ) ne soit jamais réalisée.

    Merci de votre aide et du temps que vous consacrez à répondre au demandes dans les commentaires.

    Bonne Journée
    Thierry

    Répondre
    • 15 septembre 2020 à 14 h 38 min
      Permalink

      Bonjour,

      Effectivement sur la zone FBC_030, il reste des blocages.
      Essonne Numérique a relancé NGE pour avoir un état précis des situations car il reste 1,2km de câble à tirer en souterrain sur 9,6km et 1,2km aussi à tirer en aérien sur 2,5km. La complétude va être réalisé mais je n’ai pas de calendrier précis.

      Répondre
      • 16 septembre 2020 à 13 h 38 min
        Permalink

        Merci beaucoup pour ces informations.
        Je n’ai plus qu’à patienter 🙂

        Bonne Journée
        Thierry

        Répondre
  • 15 septembre 2020 à 16 h 08 min
    Permalink

    Bonjour,

    Avez vous des informations sur CHA_002, à Authon la Plaine.
    Tout à l’air d’être installé sur la commune ?

    Bien cordialement.
    Pierrot

    Répondre
    • 15 septembre 2020 à 16 h 31 min
      Permalink

      Bonjour,

      C’est du jalon2.
      La recette terrain est validée mais il n’a pas encore été réceptionné le DOE.
      De plus il reste encore beaucoup de complétude à faire sur le terrain : 3km en souterrain à tirer sur les 13km de la zone et 2km à tirer en aérien sur les 8km de la zone.

      Répondre
  • 15 septembre 2020 à 17 h 46 min
    Permalink

    Bonjour,

    J’habite à Tigery, une ville qui est éligible mais dont plusieurs rue qui ne sont le sont toujours pas, comme la mienne, (je suis au 2 rue elsa triolet, ce sont des petits bâtiments de 4 logements).
    Le n°1 et 11 sont éligible depuis plus d’un an mais pas les autres, ce qui me parait très long même avec le retard pris à cause du covid, y a t’il un moyen de trouver plus d’info quand à une vrai date d’éligibilité ? De plus sur la carte les logements de la rue sont mal localisés et apparaissent à un autre endroit de la ville, est ce que ce la à une incidence sur le retard ?

    Merci d’avance,
    Alexandre

    Répondre
    • 17 septembre 2020 à 11 h 11 min
      Permalink

      Bonjour,

      Tigery ne fait pas parti du périmètre direct du projet d’Essonne Numérique, c’est l’opérateur SFR qui assure le déploiement d’un réseau fibre optique pour tous les opérateurs qui souhaitent venir sur la commune.
      Sur la carte d’Essonne Numérique les données présentées sont les données de l’opérateur.

      Répondre
  • 15 septembre 2020 à 21 h 33 min
    Permalink

    Bonjour,

    Habitant à Gironville sur Essonne, une partie de la commune est éligible.
    Je fais partie de la zone MAI 011, savez vous quand le serons nous également.
    Cordialement,

    Répondre
    • 16 septembre 2020 à 10 h 39 min
      Permalink

      Bonjour,

      D’après le suivi des prestataires sur MAI_011 le déploiement souterrain est terminé 8,7/8,7km et le déploiement aérien est presque finalisé on terminé 6,94/6,96km.

      Donc les travaux sont terminés mais dans votre cas vous devez faire partie d’une complétude, il faut patienter.  Sur le jalon 1, les complétudes de déploiement sont en cours pour permettre une couverture à plus de 95% des communes. Le jalon 1 concerne 89 zones et nous recevons chaque semaine 3 à 4 complétudes de zone qui sont ensuite contrôlées et validées. Le prestataire n’est pas en mesure de nous communiquer une date précise de livraison. A ce stade il n’est donc pas possible de communiquer de délai précis. L’objectif est tout de même une ouverture commerciale pour la fin d’année/début 2021 des complétudes de zone. Enfin, les 5 derniers % sont réalisés en étudiant les cas par cas pour atteindre une couverture à 100%.

      Répondre
  • 15 septembre 2020 à 21 h 41 min
    Permalink

    Bonsoir

    Tout d’abord merci pour vos précisions claires.
    Auriez vous des détails sur la zone PUI002 ?
    Tout est au vert visiblement, cela signifie t’il qu’au niveau commercial aussi ?

    D’ailleurs, les adresses sont toutes éligibles à la fibre (ARCEP, opérateurs..) sauf sur Covage. Qui remonte donc les informations si ce n’est pas l’opérateur d’infrastructure ?

    Merci à vous.

    Répondre
    • 16 septembre 2020 à 7 h 15 min
      Permalink

      Je rajoute que je viens de constater quelque chose. Je suis au 13 Grande rue 91150 MESPUITS, sur Covage cette adresse n’est pas éligible. Par contre le 13 GRANDE RUE GRANDE RUE l’est.

      Chez les opérateurs le test d’éligibilité est OK sur la première adresse. Simple coquille ou sujet à problèmes futurs ?

      Merci

      Répondre
      • 16 septembre 2020 à 10 h 28 min
        Permalink

        Simple coquille mais à remonter à l’adresse mail indiqué sur l’article pour que ça soit tout de même corrigé.

        Répondre
    • 16 septembre 2020 à 10 h 33 min
      Permalink

      Bonjour,

      Si c’est en vert sur notre carte c’est que c’est OK chez les opérateurs. Je vous invite à vérifier en faisant un test sur leur site.
      Sur la carte vous pouvez zoomer sur les maisons, quand vous cliquez sur un point vert sur un bâtiment, vous voyez apparaitre la liste des opérateurs avec leur site internet.

      Le process normal est le suivant :
      – Essonne Numérique transmet les DOE étude à Covage pour intégration après les nombreux contrôles commun
      – Covage intègre les études dans le SI
      – Covage génère le fichier IPE en indiquant que les prises sont éligibles. Cela lance le gel de 3 mois et permet de communiquer une date de commercialisation précise
      – Covage dépose ce fichier IPE sur la plateforme disponible aux opérateurs
      – Les opérateurs récupèrent automatiquement le fichier IPE pour mettre à jour leur test
      – Essonne Numérique n’a pas la capacité technique et financière d’un opérateur donc pour notre site internet nous demandons les IPE à jour à Covage et ont fait une MAJ du site une fois par mois.
      – Covage ne fait pas de MAJ automatique de leur site et je pense donc que c’est la raison que leur site n’est pas encore à jour.

      Répondre
  • 15 septembre 2020 à 22 h 57 min
    Permalink

    Bonjour Monsieur Ballereau,
    Merci à vous pour toutes ces réponses à nos questions. Je les ai toutes lues mais comme je n’ai pas trouvé celle à la question que je me pose, je me permets de vous solliciter également :
    Leudeville ARP-022 en jalon 2 devait être commercialisé pour juillet avant le confinement . Pouvez-vous nous dire ce qu’il en est s’il-vous-plaît car Septembre-décembre 2020 c’est un peu vague .

    Par avance, je vous remercie.

    Cordialement .

    Répondre
    • 16 septembre 2020 à 11 h 08 min
      Permalink

      Bonjour,

      ARP_022 est en jalon 2. Il est prévu de réceptionné le DOE d’ici fin octobre.
      Le prestataire ne communique pas de délai par zone, le jalon 2 concerne 70 zones à livrer sans compter les aller retour si nous ne sommes pas satisfait de la qualité.

      De toute façon le gel commercial de 3 mois n’est pas lancé, dès que le gel sera lancé vous pourrez avoir des informations précises sur le lancement commercial.

      Répondre
      • 16 septembre 2020 à 13 h 21 min
        Permalink

        Bonjour Monsieur Ballereau ,

        Je vous remercie pour ces précisions.

        Cordialement .

        Répondre
  • 16 septembre 2020 à 10 h 23 min
    Permalink

    Bonjour

    Monsieur Ballereau pourriez vous s’il vous plaît m’apporter plus de précision pour la ville de Vert-le-Petit plus précisément le 32 rue jean moulin qui est en Zone FER_004.

    Merci d’avance de votre réponse

    Répondre
    • 16 septembre 2020 à 10 h 45 min
      Permalink

      Bonjour,

      D’après le suivi des prestataires le déploiement sur FER_004 est fait à 100%.
      Le DOE a été réceptionné en V1 le 14/08 et nous avons demandé des corrections donc une V2. Il n’est pas possible de communiquer une date d’ouverture commerciale précise.

      Répondre
      • 16 septembre 2020 à 14 h 21 min
        Permalink

        Merci beaucoup de votre réponse et de votre réactivité.

        Répondre
  • 16 septembre 2020 à 17 h 00 min
    Permalink

    Pouvez-vous me donner plus de précision sur PUI_007.

    Merci.

    Répondre
    • 16 septembre 2020 à 17 h 36 min
      Permalink

      PUI_007 est en jalon 2.
      Tout est déployé, 13/13km en souterrain et 6/6km en aérien.
      Contrôle terrain validé il ne reste que des réserves mineures (étiquettes manquantes sur certains câbles) donc non bloquant.

      Nous sommes en attente du DOE pour contrôle et intégration dans le SI de l’exploitant. Cela permettra de lancer le gel de 3 mois et commercialiser.
      Comme pour les 78 autres zones du J2, il n’est pas possible de communiquer une date d’ouverture commerciale précise.

      Répondre
  • 16 septembre 2020 à 18 h 13 min
    Permalink

    Bonjour,
    Je suis sur PUI_009 à Brières-les-Scellés .
    Pourriez vous m’indiquer la disponibilité ?
    Merci

    Répondre
    • 17 septembre 2020 à 10 h 42 min
      Permalink

      Bonjour,

      PUI_009, le déploiement est finalisé à 100%.
      Lors des contrôles terrain il a été constaté quelques anomalies majeures en cours de reprise.
      De même pour le DOE, nous sommes à la V3 et le Syndicat a demandé une V4 en espérant qu’elle sera valide et intégrable dans le SI de l’exploitant.

      Comme pour les 78 autres zones du J2, il n’est pas possible de communiquer une date d’ouverture commerciale précise.

      Répondre
  • 16 septembre 2020 à 23 h 59 min
    Permalink

    Bonjour Mr Ballereau,

    Auriez-vous des infos concernant le CHE_037 (Mennecy) ?
    Pourquoi devons nous attendre un gel commercial alors que toute la ville est fibrée ?

    Merci

    Répondre
    • 17 septembre 2020 à 10 h 45 min
      Permalink

      Bonjour,

      Le déploiement est finalisé à 100%, pas de réserves majeures sur le terrain mais quelques réserves mineures.
      Nous sommes en attente du DOE pour contrôle et intégration dans le SI de l’exploitant. Cela permettra de lancer le gel de 3 mois et commercialiser.
      Comme pour les 78 autres zones du J2, il n’est pas possible de communiquer une date d’ouverture commerciale précise.

      Répondre
  • 17 septembre 2020 à 0 h 29 min
    Permalink

    Bonjour M. Ballereau,

    Je me permets de poster un message car j’aimerais démêler le vrai du faux au sujet de la fibre Covage à Leuville-sur-Orge (ruelle de l’église).

    J’ai acheté un terrain et obtenu un permis de construire en octobre 2018, dans une zone éligible à la fibre. Lors de ma demande de raccordement pendant les travaux de la maison en début 2019, on m’a informé d’un « gel Covage » et qu’il fallait attendre quelques mois. Cette date est sans cesse repoussée, et il m’est toujours impossible de souscrire à la fibre un an et demi après !

    J’ai emménagé depuis mai 2020, et je dois me contenter d’une très fragile connexion 4G qui m’empêche de télétravailler dans de bonnes conditions, à l’heure où tous mes voisins ont la fibre. Est-ce une situation normale ?

    Est-ce normal de geler la souscription à la fibre sur une adresse donnée pendant près d’un an et demi ? D’après Covage, ce serait tout à fait normal. Que faire ?

    Merci,

    Répondre
    • 17 septembre 2020 à 10 h 48 min
      Permalink

      Bonjour,

      Leuville-sur-Orge ne fait pas parti du périmètre direct du projet d’Essonne Numérique.
      Pour votre situation, il est fort probable que le problème soit lié à une absence d’adresse dans la base de données car vous êtes arrivé après le déploiement.

      Je vous invite à contacter Coeur d’Essonne Agglomération (https://www.coeuressonne.fr/votre-quotidien/tres-haut-debit-thd.html) qui pourra vous accompagner et demander à Covage d’agir.

      Répondre
  • 17 septembre 2020 à 8 h 29 min
    Permalink

    Bonjour Monsieur Ballereau,

    pouvez-vous me donner une idée de l’état d’avancement du déploiement fibre pour la zone DOU_022, notamment le secteur Blancheface (Sermaise).
    Merci d’avance.

    Répondre
    • 17 septembre 2020 à 10 h 41 min
      Permalink

      Bonjour,

      Le déploiement est finalisé hormis 80 mètres en souterrain et peut être quelques immeubles.
      Nous sommes en attente du DOE pour contrôle et intégration dans le SI de l’exploitant. Cela permettra de lancer le gel de 3 mois et commercialiser.
      Comme pour les 78 autres zones du J2, il n’est pas possible de communiquer une date d’ouverture commerciale précise.

      Répondre
  • 17 septembre 2020 à 17 h 33 min
    Permalink

    Bonjour,

    Merci pour les informations données sur ce site. A mon sens il faut absolument continuer à communiquer pour résorber un peu ces délais qui sont repoussés systématiquement et sans aucune visibilité et la frustration que cela génère derrière…continuez ce travail!

    Pourriez-vous svp me donner un état d’avancement du déploiement FO dans la zone PUI_003 (Morigny-Champigny)?

    En effet, l’opérateur Coriolis m’a notifié par mail un gel « Réseaux » prolongé et imposé par Covage jusqu’au 31 décembre. Avez-vous plus d’éléments à me donner sur ce point et les raisons de ce gel? Pour info ce gel a été repoussé 4 fois, en tout cas par une communication (commercialisation annoncée initialement au 30/04)

    Merci infiniment,
    Cordialement,
    MA

    Répondre
    • 18 septembre 2020 à 17 h 43 min
      Permalink

      Bonjour,

      Sur PUI_003, 100% du sout et 100% de l’aérien a été réalisé.
      Il reste 20 PBO à poser, comme le déploiement est souterrain et aérien est terminé logiquement c’est en colonne montante dans des immeubles.

      Contrôle terrain non validé il reste des réserves majeures qui sont en cours de reprise.

      Nous sommes en attente du DOE en V4 pour contrôle et intégration dans le SI de l’exploitant. Le gel commercial avait été lancé juste avant le confinement, d’où certains opérateurs ont démarché un peu trop tôt des clients avant officialisant de l’ouverture du réseau qui a été annoncé comme repoussé pendant le confinement.
      Comme pour les 78 autres zones du J2, il n’est pas possible de communiquer une date d’ouverture commerciale précise mais ce sera pour avant la fin 2020 vu que le gel de 3 mois est terminé.

      Répondre
  • 17 septembre 2020 à 18 h 15 min
    Permalink

    Bonjour,
    ARP 025 à SGLA en Jalon 1 aurait dû être commercialisé en mars 2020, puis juillet, puis août et maintenant septembre.
    Pourriez-vous nous éclairer sur ces reports successifs afin d’en comprendre la cause ?
    En vous remerciant d’avance,
    Bien cordialement.

    Répondre
    • 18 septembre 2020 à 10 h 03 min
      Permalink

      Bonjour,

      La commercialisation était prévu pour début septembre mais a été annulé en urgence.
      C’est la dernière zone du jalon 1 qui n’est pas lancée à la commercialisation.

      J’ai demandé une v11 de la zone car après intégration nous avons constaté que les routes optiques ne sont toujours pas bonnes. Je ne sais pas pourquoi sur cette zone spécialement mais le prestataire a des difficultés. Chaque semaine nous avons une livraison et chaque semaine il est constaté des anomalies depuis début août.

      C’est la top priorité du prestataire car dernière zone du J1, il est prévu d’avoir la v11 ce vendredi pour une intégration par Covage semaine prochaine.
      Dès que c’est OK, nous ferons une maj de la carte du site pour annoncer l’ouverture commerciale de cette zone.

      Répondre
  • 17 septembre 2020 à 20 h 35 min
    Permalink

    Bonjour,
    Tout d’abord merci pour toutes ces informations. En avez vous sur le FER_036 ?
    Encore merci.

    Guillaume

    Répondre
    • 18 septembre 2020 à 17 h 40 min
      Permalink

      Bonjour,

      Sur FER_036, 100% du sout et 100% de l’aérien a été réalisé.
      Les 37 PBO de la zone sont posés.

      Contrôle terrain validé il ne reste que des réserves mineures (étiquettes manquantes sur certains câbles) donc non bloquant.

      Nous sommes en attente du DOE pour contrôle et intégration dans le SI de l’exploitant. Cela permettra de lancer le gel de 3 mois et commercialiser.
      Comme pour les 78 autres zones du J2, il n’est pas possible de communiquer une date d’ouverture commerciale précise.

      Répondre
  • 18 septembre 2020 à 11 h 10 min
    Permalink

    Bonjour M Ballereau,

    A mon tour je vous interroge sur la disponibilité pour le PUI07.
    Je vous remercie pour le retour que vous pouvez nous faire pour cette zone.

    A titre plus personnel, j’ai remarqué qu’en face du 40 et 40 bis avenue des champins 91150 MORIGNY CHAMPIGNY la fibre n’est pas déployé et le boitier de raccordement n’a pas été installé. Le reste de l’ensemble de la rue a bien été effectué. Cela veut il dire que ces 2 maisons seront raccordées sur un autre poteau ou les travaux ne sont pas encore terminés ou est ce un oublie lors de la réalisation des travaux

    En vous remerciant
    Cordialement

    Répondre
    • 18 septembre 2020 à 17 h 38 min
      Permalink

      Bonjour,

      Sur PUI_007, 100% du sout et 100% de l’aérien a été réalisé.
      Les PBO aérien concerne 5 logements et souterrain un maximum de 10 logements. Donc pas d’inquiétude sur votre remarqe.
      Il reste 8 PBO à poser en parti privative.

      Nous sommes en attente du DOE pour contrôle et intégration dans le SI de l’exploitant. Cela permettra de lancer le gel de 3 mois et commercialiser.
      Comme pour les 78 autres zones du J2, il n’est pas possible de communiquer une date d’ouverture commerciale précise.

      Répondre
  • 18 septembre 2020 à 12 h 22 min
    Permalink

    Bonjour Mr Ballereau

    Je viens d’avoir Mr Chenevarin au téléphone pour un problème de raccordement et il m’a conseillé de faire un mail à gp-enthd@covage.com en mettant en copie essonnenumerique@cd-essonne.fr

    J’ai demandé un accusé de lecture et à ma grande surprise celui-ci a été supprimé par essonne numérique sans même avoir été lu !

    Si essonne numerique ne prend pas en compte ma demande, je ne sais pas comment cell-ci va être traitée !

    Répondre
    • 18 septembre 2020 à 17 h 15 min
      Permalink

      Bonjour,

      Nous sommes plusieurs à consulter la boite mail générique pour répondre aux demandes de diverses natures.
      Un collègue a du ouvrir votre mail mais pas en mesure de traiter la demande.

      Vous aurez une réponse d’Essonne Numérique à votre situation.

      Répondre
  • 18 septembre 2020 à 12 h 48 min
    Permalink

    Bonjour, je souhaiterais savoir si la date d’ouverture commerciale pour la rue du verger à cheptainville va être respectée ?
    Merci par avance.
    Cordialement.

    Répondre
    • 18 septembre 2020 à 16 h 58 min
      Permalink

      Bonjour,

      Cheptainville est sur le J3, votre rue est sur la zone ARP_032 en cours de déploiement.
      En souterrain, 9,7/9,7km en souterrain, en aérien le déploiement débute 0,3/4,6km.

      L’objectif est assurément de maintenir la période d’ouverture commerciale.

      Répondre
  • 18 septembre 2020 à 15 h 46 min
    Permalink

    Bonjour Mr Ballereau,

    Avez vous plus de visibilité sur le déploiement rue de la tourelle au hameau de La Montagne de Morigny Champigny qui était censé être en jalon 1? (PUI_008)

    J’ai souscris pour ma part chez Orange depuis 3 mois et tout est geler car ils attendent encore des travaux d’essonne numérique, je n’ai par conséquent aucune visibilité sur une date de mise en production du service pour l’instant.

    Merci d’avance,

    Répondre
    • 18 septembre 2020 à 17 h 10 min
      Permalink

      Bonjour,

      Le hameau de La Montagne est en jalon 1 et est éligible depuis 2/3 semaines.
      Vous pouvez vérifier sur le site des opérateurs et nous avons mis à jour notre carte. Je vous invite à relancer votre opérateur et à vérifier sur son site.

      Lors de la souscription de votre contrat il y a 3 mois effectivement le réseau n’était pas finalisé notamment ralenti par le confinement.

      Répondre
  • 18 septembre 2020 à 18 h 30 min
    Permalink

    Bonjour Mr BALLEREAU,
    nous sommes situés à Saint Germain les Arpajon, route de Leuville, et raccordé sur l’armoire ARP-026.
    Mon logement a été raccordé le 06/08/2020 : un technicien est intervenu pour le compte de Knet.
    Son travail est parfait, je l’ai accompagné jusqu’à l’armoire, il a tout de suite trouvé ma ligne.
    Là où cela pose problème, c’est que cette armoire n’est pas reliée au réseau : il a testé 4 ou 5 prises, il n’a aucun signal. Il a tout de même branché et installé la jarretière sur la prise N°1 car je suis le premier de cette armoire a avoir été raccordé.
    Le technicien m’annonce qu’ils devront repasser 5 minutes pour enregistrer le boitier (PTO) sur le réseau…
    Voilà donc que depuis Aout j’ai une fibre qui arrive dans mon garage et non fonctionnelle, j’ai relancé 2 fois Knet par téléphone, et une fois par mail.
    Même chose pour nos voisins, via NordNet.
    Pouvez vous nous donner plus d’informations sur cette armoire?
    car de ce que je comprend, ceux qui y seront branchés n’auront pour le moment pas de fibre fonctionnelle.
    Quel est le problème? juste une touche d’activation à faire, un cablage physique à faire, à refaire…?
    Merci pour votre retour
    Bon weekend
    Cordialement
    Julien

    Répondre
    • 21 septembre 2020 à 10 h 13 min
      Permalink

      Bonjour,

      Lors de la construction du réseau assurée par le Syndicat Essonne Numérique en maitrise d’ouvrage, la fibre optique est installée jusqu’à un boitier de terminaison proche des logements/entreprises, dans la rue pour les pavillons ou dans les parties communes pour les immeubles. Ce boitier est appelé PBO (point de branchement optique) et permet le regroupement de 5 à 10 logements. Le réseau est contrôlé à plusieurs reprises.

      La dernière partie à installer, allant de ce boitier PBO jusqu’à la prise optique de votre box internet dans votre habitation est appelée : raccordement final. Le raccordement final peut être souterrain, aérien, en façade, en partie commune d’une copropriété ou / et en intérieur.

      Ainsi dès lors que ce réseau est finalisé, il est présenté à l’exploitant de réseau la société Essonne Numérique Très Haut Débit (actionnaire Covage 60%, Orange 20% et Caisse des dépôts 20%). Essonne Numérique Très Haut Débit assure un contrôle du réseau (opération réalisé par Covage et Orange). Suite à la validation du contrôle, l’exploitant Essonne Numérique Très Haut Débit prend la responsabilité du réseau sur la durée de la délégation de service public de 15 ans. Dès lors le Syndicat Essonne Numérique n’intervient plus. L’exploitant Essonne Numérique Très Haut Débit a notamment en charge d’assurer la commercialisation du réseau et sa maintenance.

      L’échec raccordement suit une procédures réalisée en direct par les opérateur. En cas d’échec, le sous-traitant (l’opérateur) fait un CR d’échec, qui déclenche ensuite les actions nécessaires telles que la maintenance. L’entreprise Essonne Numérique Très Haut Débit, exploitant et mainteneur du réseau assure la reprise du réseau et averti ensuite l’opérateur pour qu’il programme un nouveau raccordement.

      Dans votre cas soit c’est un problème de route optique soit effectivement un problème d’activation.

      Répondre
  • 19 septembre 2020 à 9 h 25 min
    Permalink

    Bonjour Mr Ballereau
    Merci pour toutes vos réponses.
    Auriez vous le statuts pour BRE_021

    Merci par avance.

    J.M

    Répondre
    • 21 septembre 2020 à 9 h 59 min
      Permalink

      Bonjour,

      Sur BRE_021, 100% du sout et 100% de l’aérien a été réalisé..
      Il reste 6 PBO à poser, surement en parti privative en immeuble dans des colonnes montantes.

      Nous sommes en attente du DOE pour contrôle et intégration dans le SI de l’exploitant. Cela permettra de lancer le gel de 3 mois et commercialiser.
      Comme pour les 78 autres zones du J2, il n’est pas possible de communiquer une date d’ouverture commerciale précise.

      Répondre
  • 19 septembre 2020 à 22 h 24 min
    Permalink

    Bonjour, je voudrais savoir où en est le déploiement sur la commune d’Estouches le mérévillois. Et quand est prévu la possibilité d’avoir la fibre dans nos maisons. Merci. Cordialement.

    Répondre
    • 21 septembre 2020 à 10 h 15 min
      Permalink

      Bonjour,

      Estouches est en jalon 4 : http://essonnenumerique.com/suis-je-eligible/calendrier-de-deploiement/
      Les études d’avant-projet sont terminées.
      Le déploiement est finalisé à plus de 97% et les recettes terrains sont en cours de finalisation pour vérifier de la qualité du réseau.

      Les DOE dossier d’ouvrage exécuté sont en cours de réception cependant ils nécessitent des v2 ou des v3 suite aux analyses du Syndicat.
      Tous les DOE du J2 seront réceptionnés en v1 d’ici fin octobre et des versions finales d’ici la fin d’année permettant le lancement de la commercialisation.

      Répondre
  • 20 septembre 2020 à 11 h 57 min
    Permalink

    Bonjour,

    Avez-vous des informations pour allée des lilas à vert-le-petit merci.

    Répondre
    • 21 septembre 2020 à 10 h 17 min
      Permalink

      Bonjour,

      A ce stade il n’est pas communiqué d’avance par rue.

      Répondre
  • 20 septembre 2020 à 12 h 20 min
    Permalink

    Bonjour Mr Ballereau,
    Pouvez vous m’informer de la situation de PUI003 ( rue de Champigny)? Tous le PBO semblent posés, je ne vois plus de techniciens, le gel est terminé. Ou en sont les vérifs ? A partir de quand peut-on espèrer une commercialisation ?
    Merci d’avance pour votre travail.

    Répondre
    • 21 septembre 2020 à 10 h 17 min
      Permalink

      Bonjour,

      Sur PUI_003, 100% du sout et 100% de l’aérien a été réalisé.
      Il reste 20 PBO à poser, comme le déploiement est souterrain et aérien est terminé logiquement c’est en colonne montante dans des immeubles.

      Contrôle terrain non validé il reste des réserves majeures qui sont en cours de reprise.

      Nous sommes en attente du DOE en V4 pour contrôle et intégration dans le SI de l’exploitant. Le gel commercial avait été lancé juste avant le confinement, d’où certains opérateurs ont démarché un peu trop tôt des clients avant officialisant de l’ouverture du réseau qui a été annoncé comme repoussé pendant le confinement.
      Comme pour les 78 autres zones du J2, il n’est pas possible de communiquer une date d’ouverture commerciale précise mais ce sera pour avant la fin 2020 vu que le gel de 3 mois est terminé.

      Répondre
  • 21 septembre 2020 à 13 h 44 min
    Permalink

    Bonjour,

    Je suis en zone Jalon 2 (DOU_017) et j’ai hâte en tout cas de pouvoir bénéficier du très haut débit!
    Merci pour toutes ces informations claires et précisesm ainsi que votre boulot immense !

    Bon courage !

    Répondre
    • 21 septembre 2020 à 15 h 22 min
      Permalink

      Merci !

      Répondre
  • 21 septembre 2020 à 18 h 36 min
    Permalink

    Bonjour pourrions nous avoir un tableau avec les dates des gels commerciaux ce serait plus simple pour tout le monde.

    Cordialement

    Répondre

Laisser un commentaire

Votre adresse de messagerie ne sera pas publiée. Les champs obligatoires sont indiqués avec *

Ce site utilise Akismet pour réduire les indésirables. En savoir plus sur comment les données de vos commentaires sont utilisées.
