Ormoy – Avancement du déploiement

Ormoy est en jalon 1 de déploiement (2ème semestre 2019).

Les 4 armoires de rue de ces zones, point de départ du déploiement ont été posées dont 2 sur la commune même et les autres sur Mennecy. Le génie civil complémentaire aux infrastructures existantes a été réalisé.

Le déploiement concerne 13,5 km de câbles en fibre optique en souterrain dont 12,7 km ont été déployés à date.

Le déploiement d’Ormoy a donc bien avancé. Les vérifications techniques du réseau sont en cours afin de permettre son transfert à l’exploitant qui assurera la commercialisation.

Une armoire a été considérablement endommagée par un engin de construction d’un chantier proche ne concernant pas le déploiement fibre optique. Essonne Numérique a pour objectif de rapidement rétablir la situation et de remettre l’armoire en état ainsi que les câbles qui y été liées.

L’ARCEPAutorité administrative indépendante chargée depuis le 5 janvier 1997 de réguler les télécommunications et le secteur postal en France. Elle est composée d’un collège de sept membres : trois d’entre eux sont désignés par le président de la République et les quatre autres, respectivement, par le président de l’Assemblée nationale..., Autorité de régulation des communications électroniques et des postes, impose un délai de gel de 3 mois avant lancement de la commercialisation après finalisation des travaux. La commercialisation sera donc ouverte sur cette commune pour la fin d’année 2019 sur certaines zones. La totalité de la commune sera par la suite éligible sous quelques mois notamment la zone impactée par l’armoire endommagée.

14 pensées sur “Ormoy – Avancement du déploiement

  • 19 septembre 2019 à 12 h 17 min
    Permalink

    Bonjour,

    Pour la rue de la Lieue de Poste, la rue est-elle partagée sur deux armoires ou les nouveaux bâtiments sont reliés à l’armoire du CHE_16 ?

    Merci.

    Répondre
    • 19 septembre 2019 à 16 h 26 min
      Permalink

      Bonjour,

      Les bâtiments au nord de la rue sont sur CHE_005 et au sud sur la zone CHE_019.

      Répondre
  • 27 septembre 2019 à 7 h 07 min
    Permalink

    Bonjour,

    Auriez-vous un plan des PBO déjà installés, comme sur la page à propos de Mennecy ?
    A l’occasion d’une récente ouverture de la chambre FT d’où ma ligne cuivre part, par un technicien ou sous traitant orange, j’ai constaté qu’il n’y en avait pas, juste une gaine annelé bleue récente avec un câble dedans, qui passe. Les tirages ne sont pas terminés ?

    Merci 🙂

    Répondre
    • 3 octobre 2019 à 17 h 18 min
      Permalink

      Bonjour,

      Sur Mennecy comme sur d’autres communes, Essonne Numérique ne communiquera pas de carte globale de positionnement des PBO. Cela pour des raisons de sécurité. Il m’est cependant possible de faire une visualisation sur quelques maisons si vous me communiquez une rue et quelques numéros.

      De plus en fin d’année, des cartes représentant les zones d’influence des PBO seront disponibles sur le site essonne numérique. Pour avoir une représentation plus précise de la couverture fibre optique. Avec le déploiement en cours et le déblocage de certains cas, il est encore trop tôt pour présenter ce genre d’informations.

      Dans votre cas, la gaine bleue et le câble en fibre optique sont bien d’Essonne Numérique, le PBO en souterrain concerne entre 5 et 10 logements. Le PBO doit donc être dans une chambre FT en aval ou en amont.

      Répondre
      • 4 octobre 2019 à 14 h 33 min
        Permalink

        Bonjour,

        Merci pour votre réponse 🙂

        La chambre FT dont je parlais est celle face au 4 rue des Moques Tonneaux.
        Peut-être que le PBO est dans le virage avant le passage à niveau alors (chambre plus grande vu le nombre de plaques.

        Aussi, j’ai constaté qu’un balisage a été mis autour de l’armoire endommagée, peut-on déduire à une avancée de l’affaire au niveau des assurances ou bien est-ce juste une protection à l’initiative d’Essonne Numérique en attendant ?

        Bon week-end 🙂

        Répondre
        • 7 octobre 2019 à 15 h 36 min
          Permalink

          Bonjour,

          Il y a 2 PBO à proximité du 4 rue des Moques Tonneaux :

          Pour l’armoire endommagée, nous avons effectivement exigé que les entreprises assurent un dispositif de sécurité. De plus une expertise a été réalisée le 01/10/2019.
          Les réparations vont pouvoir être entreprises.

          Répondre
          • 8 octobre 2019 à 6 h 29 min
            Permalink

            Bonjour,

            Merci pour votre réponse 🙂

            Ça semble être plutôt une bonne nouvelle.
            Avec un peu de chance, on peut éventuellement espérer une commercialisation courant premier trimestre 2020 (?)

          • 8 octobre 2019 à 9 h 59 min
            Permalink

            Bonjour,

            C’est exact. L’objectif est une ouverture commerciale en février.

          • 8 octobre 2019 à 13 h 49 min
            Permalink

            Merci beaucoup pour vos précisions 🙂
            Croisons les doigts !

  • 5 octobre 2019 à 14 h 59 min
    Permalink

    Bonjour,

    Me situant rue des Ouches à Ormoy, je n’arrive pas à savoir quel CHE concerne ma rue.
    Pourriez-vous m’éclairer svp ?

    Cordialement

    Répondre
    • 7 octobre 2019 à 15 h 42 min
      Permalink

      Bonjour,

      La rue des Ouches et concernée par la zone CHE_005 et la zone CHE_030.

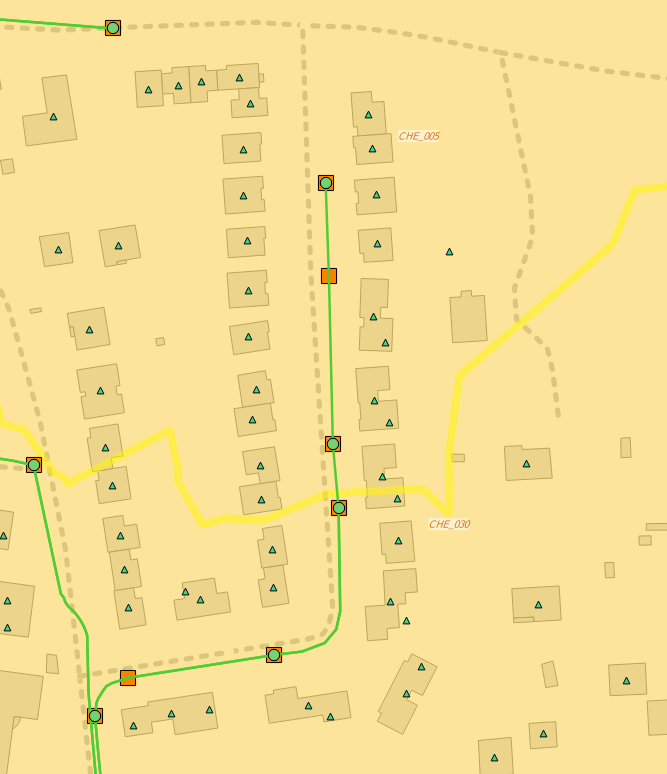

      Voici le plan de déploiement :

      Répondre
      • 7 octobre 2019 à 21 h 08 min
        Permalink

        Bonsoir Monsieur Ballereau,

        Merci pour vos précieuses informations.

        Bonne soirée
        Cordialement

        P. Berruelle

        Répondre
  • 9 octobre 2019 à 8 h 16 min
    Permalink

    Bonjour,

    Merci encore pour toutes les informations sur ce site.

    Au forum des associations de Mennecy on nous a informé que la partie CHE_019 était censé être en commercialisation à partir d’aujourd’hui 09/10/19, Est-ce qu’on pourrait des infos à ce sujet? ou même juste savoir que faut-il faire pour pouvoir enfin bénéficier de la fibre?

    Merci d’avance pour vos réponses

    Cdt

    Bryan

    Répondre
    • 9 octobre 2019 à 13 h 56 min
      Permalink

      Bonjour,

      Le lancement sera finalement pour début 2020 pour 3 raisons :
      – en tant qu’entité publique, nous devons nous assurer de l’égalité d’accès à notre réseau de chaque opérateur du plus grand au plus petit. Pour cela, outre le déploiement de la zone qui est suffisant pour de grands opérateurs, nous devons assurer une continuité de déploiement plus en amont. Donc un réseau de transport jusqu’au NRO et un réseau de collecte jusqu’au POP qui n’est pas de notre responsabilité mais du délégataire.
      – Essonne Numérique souhaite disposer d’un réseau fiable et opérationnel à l’ouverture commerciale. Il a été souhaité de doubler les contrôles terrains et en bureau d’études pour les premières zones allongeant le délai de transfert à l’exploitant.
      – Malgré les annonces nationales, il faut signer véritablement un contrat pour commercialiser. Or, pour assurer l’arrivé d’un maximum d’opérateurs il est préférable d’avoir un nombre important de prises à ouverture commerciale. Reporter la commercialisation à début 2020 permettra de faire une annonce forte de plusieurs milliers de prises auprès des OCEN.
